le centre de tri Anjou Tri Valor – Toute une histoire

Le centre de tri Anjou Tri Valor est le fruit du rapprochement entre le SIVERT de l’Anjou et Angers Loire Métropole, soit environ 610 000 habitants, via la SPL Anjou Trivalor.

7 années d’études, de procédures et de négociations

  • Juin 2015 : résultat du diagnostic territorial qui souligne l’intérêt pour les collectivités de s’unir pour
    porter un seul centre de tri à l’échelle du territoire
  • Octobre 2015 : conclusion de l’étude de faisabilité
  • Juin 2015 : décision de porter le projet collectivement (ALM-SIVERT-SEDNO)et choix du montage juridique
  • Avril 2017 : choix du terrain d’implantation du centre de tri (Critères technico-économiques, sociaux et environnementaux)
  • 18 décembre 2017 : création de la SPL Anjou Tri Valor

Marché de conception, construction, exploitation et maintenance d’un centre de tri des déchets recyclables secs

  • 29 janvier 2018 : appel à candidature
  • 29 juin 2018 : remise offre succincte
  • 25 septembre 2018 : choix des 4 candidats
  • 20 décembre 2018 : remise offre initiale
  • 7 mars 2019 : remise offre intermédiaire 1 puis négociation
  • 24 avril 2019 : remise offre intermédiaire 2 puis négociation
  • 12 juin 2019 : remise finale puis négociation
  • 10 juillet 2019 : projet de loi relatif à la lutte contre le gaspillage et à l’économie circulaire
  • 12 novembre 2019 : choix du candidat retenu pour construire, exploiter et assurer la maintenance du centrede tri pour 6 années

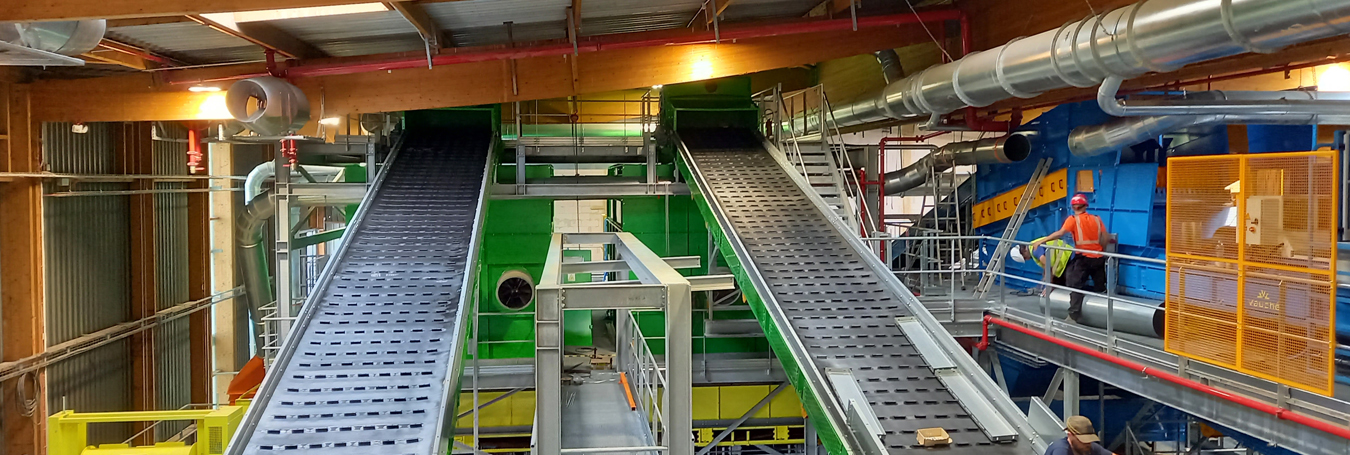

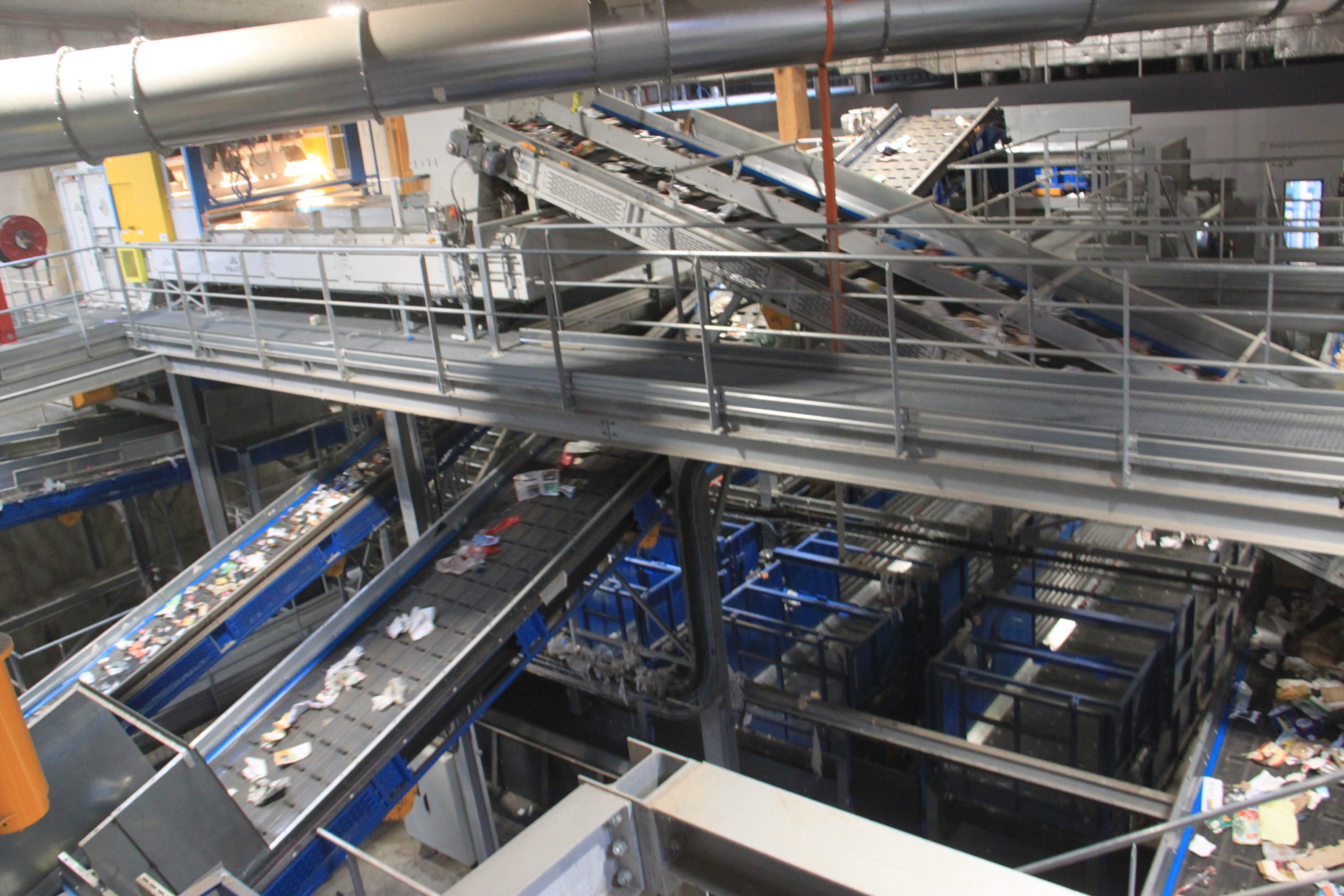

Construction

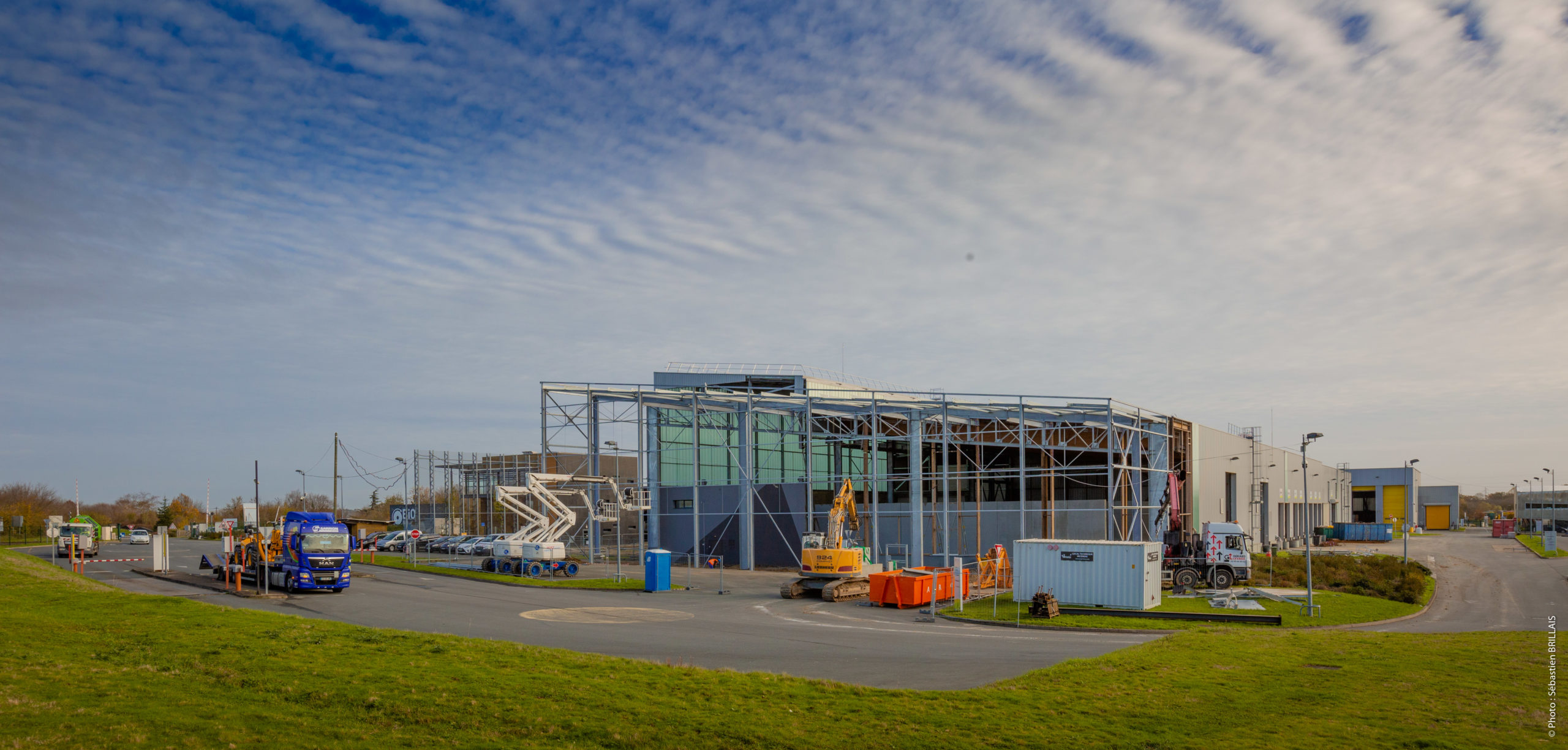

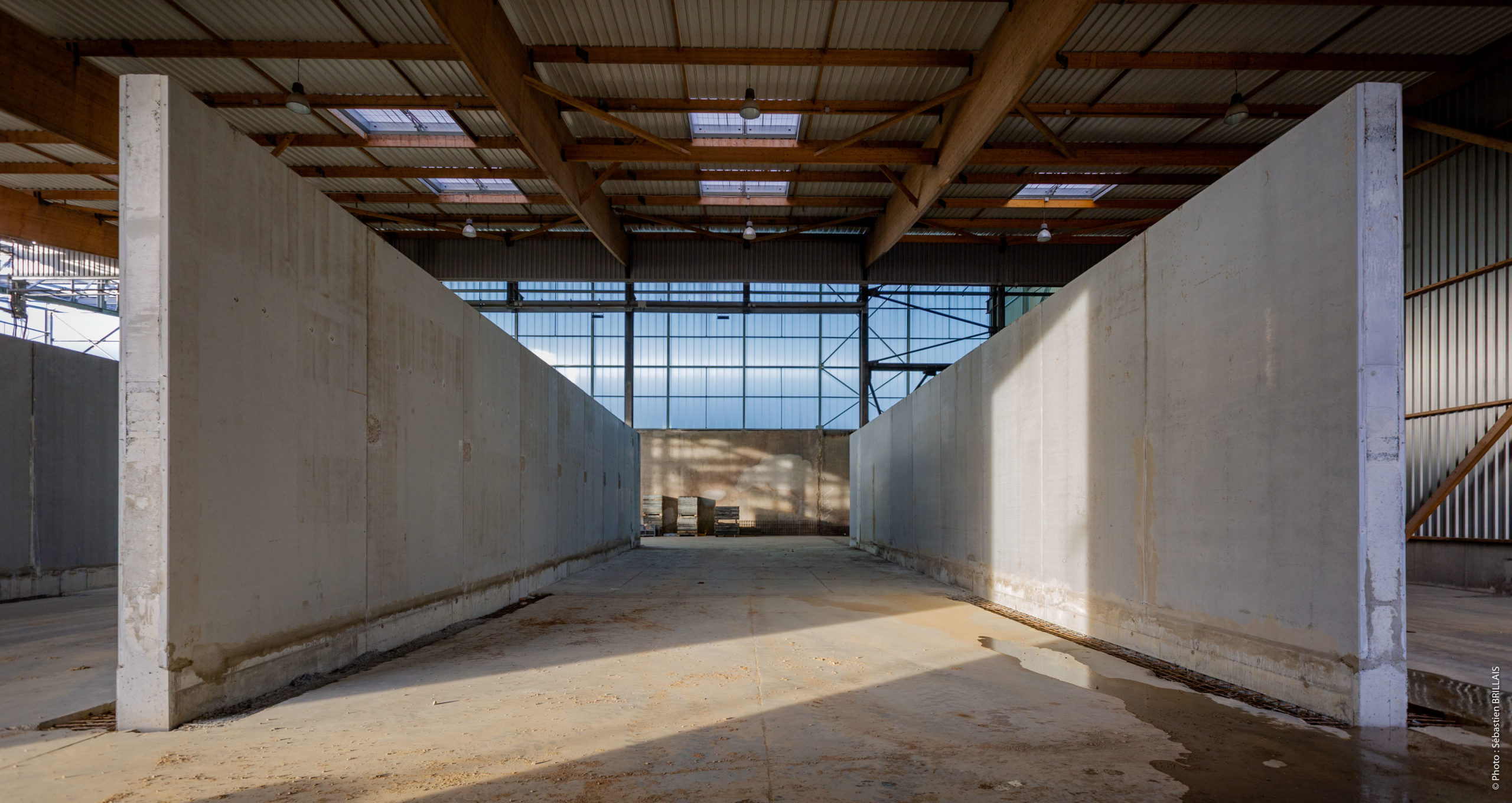

  • 2020-2021 : construction par la société DERICHEBOURG, groupe Français, qui construit, exploite, et
    assure la maintenance du projet pour 6 ans, pour un coût d’environ 48 M € au total, dont près de 20 M € pour le process industriel et la reconfiguration du bâtiment.
  • © Magellan

© Magellan

Mise en service

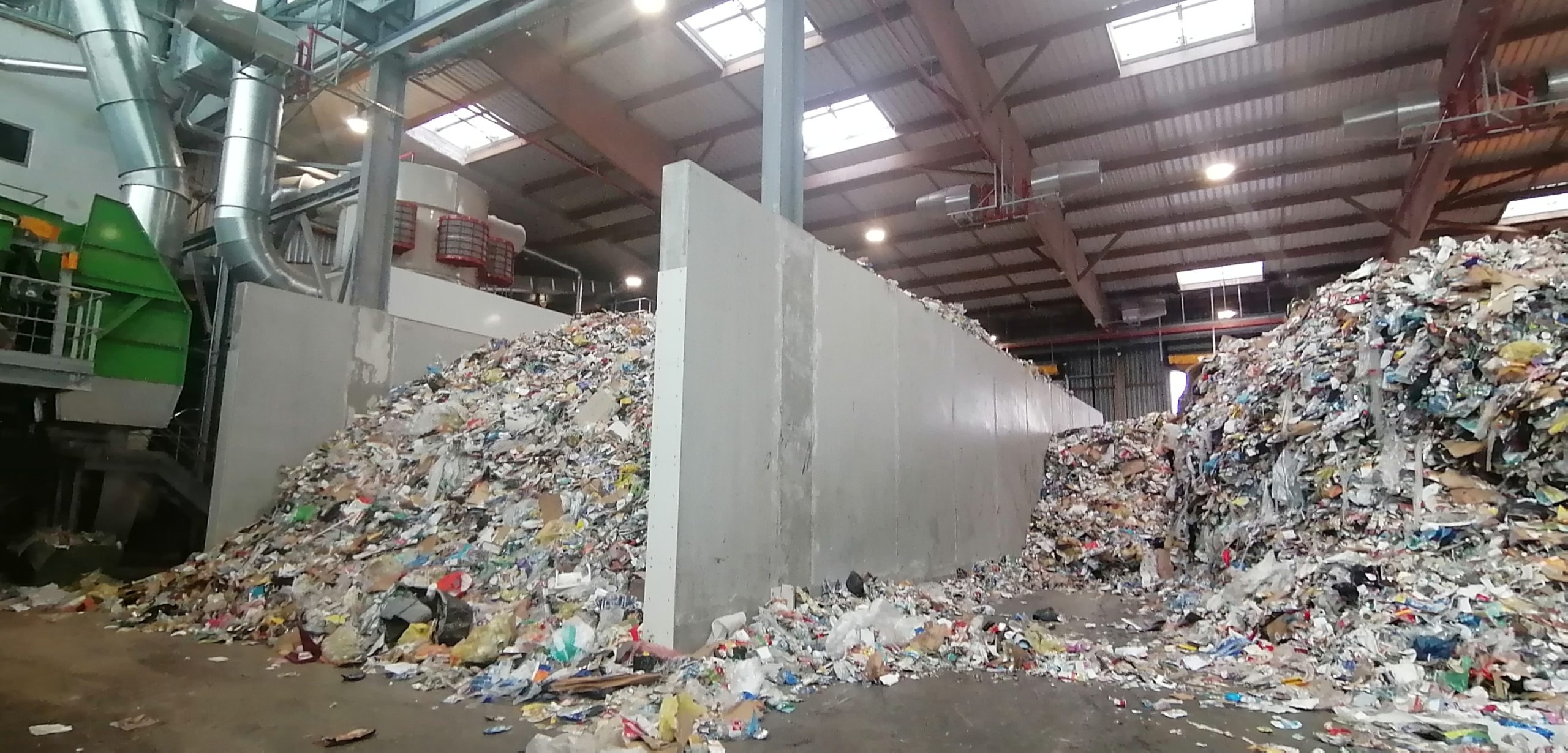

  • 18 octobre 2021 : premières tonnes avec montée en charge progressive
  • janvier 2022 : l’ensemble des tonnages du SIVERT est traité
  • 5 juillet 2022 : phase  d’exploitation intermédiaire
  • juillet 2023 : phase d’exploitation (rétroactive à février 2023)
